1. 개요

체네리 베이스 터널은 스위스 알프스 산맥을 관통하는 철도 터널로, 스위스 연방 철도의 자회사인 알프트란짓 고트하르트 AG가 개발한 NRLA 프로그램의 일환으로 건설되었다. 총 길이 39.78km의 단선 터널 2개로 구성되어 있으며, 2020년 12월 운영이 시작되면서 고트하르트 베이스 터널과 함께 취리히-밀라노 간 이동 시간을 단축하는 데 기여한다. 이 터널은 기존 몬테 체네리 터널을 우회하며, ETCS 레벨 2 신호 시스템을 갖추어 최대 250km/h 속도로 운행 가능하다. 총 건설 비용은 25억 스위스 프랑이다.

더 읽어볼만한 페이지

  • 고트하르트 철도 - 고트하르트 베이스 터널
    스위스 알프스 산맥을 관통하는 세계 최장의 철도 터널인 고트하르트 베이스 터널은 알프스 교통로의 용량 한계 극복과 환경 문제 해결을 위해 건설되었으며 유럽 철도 네트워크의 핵심 구간으로서 운송 시간 단축, 물류 비용 절감, 지역 경제 활성화에 기여하는 스위스의 대표적인 직접 민주주의 사례이다.
  • 베이스 터널 - 뢰치베르크 베이스 터널
    뢰치베르크 베이스 터널은 스위스 알프스를 관통하는 철도 터널로, 알프스 횡단 철도 계획의 일환으로 건설되어 도로 교통량 감소와 철도 운송 활성화를 목표하며, 유럽 철도 네트워크 효율성 증대와 독일-이탈리아 차량 운송 시간 단축, 발레주의 베른 통근권 편입 효과를 가져올 것으로 기대된다.
  • 베이스 터널 - 제머링 베이스 터널
    제머링 베이스 터널은 젬머링 철도의 수송량 증가와 기존 노선의 한계로 인해 건설 중인 오스트리아의 복선 철도 터널로, 빈과 그라츠 간 이동 시간 단축 및 물류 시스템 효율 증대를 목표로 한다.
  • 알프스산맥의 터널 - 심플론 터널
    심플론 터널은 스위스와 이탈리아를 연결하는 알프스 산맥 횡단 철도 터널로, 1906년과 1922년에 개통된 두 개의 터널로 이루어져 알프스 횡단의 주요 교통로 역할을 수행하며, 안전 문제 개선과 교통 효율 증대를 위한 노력이 지속되고 문화적 상징성도 지닌다.
  • 알프스산맥의 터널 - 푸르카 베이스 터널
    푸르카 베이스 터널은 스위스 발레주와 우리주를 연결하며 험준한 지형과 폭설 문제를 해결하기 위해 건설되어 체르마트와 생모리츠를 잇는 열차 운행에 기여하고 2018년부터 현대화 작업이 진행 중인 철도 터널이다.
체네리 베이스 터널 - [지명]에 관한 문서
개요

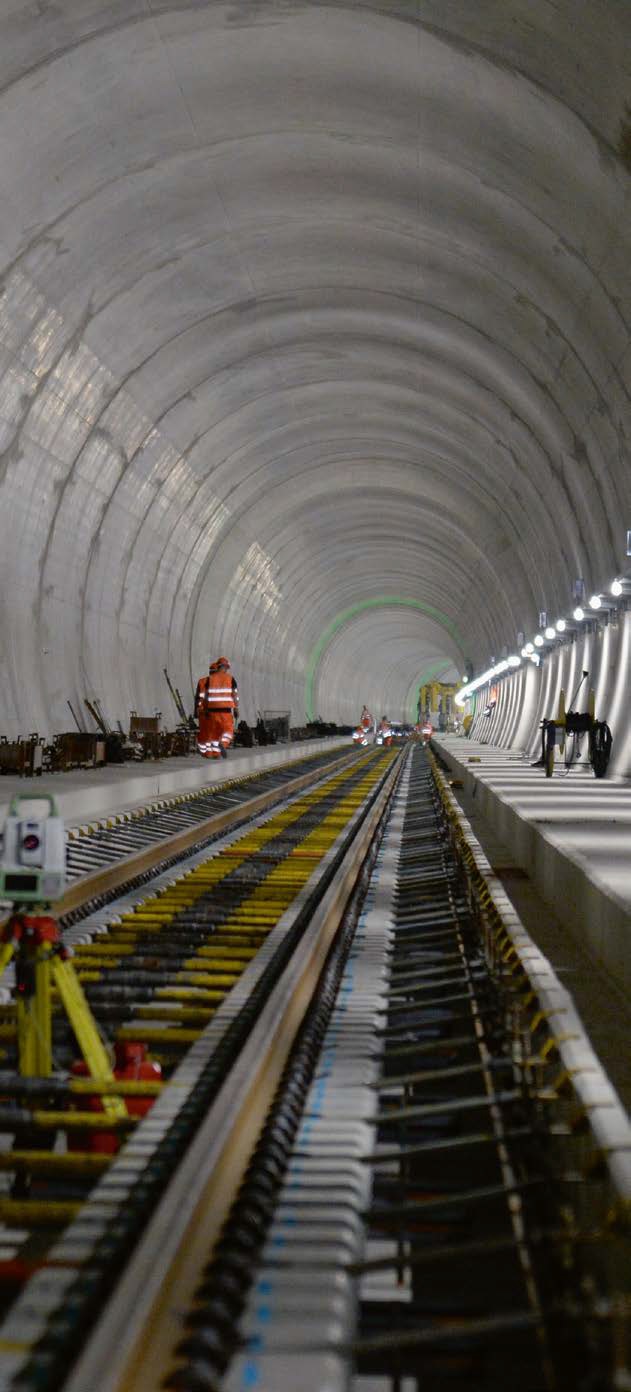

2018년 북쪽 출구
2018년 북쪽 출구
공식 명칭Galleria di base del Monte Ceneri (이탈리아어)
위치티치노주, 스위스
노선고타드선
시스템스위스 연방 철도 (SBB CFF FFS)
상태운행 중
통과 지점몬테 체네리
시작점벨린초나 근처 마가디노 평원의 카모리노, 티치노주
종료점루가노 근처의 베치아, 티치노주
개통2020년 9월 4일
소유주스위스 연방 철도 인프라
운영자SBB CFF FFS
용도철도 (여객 및 화물)
길이15.4km
선로 길이해당 없음
선로 수2 (단선 터널)
궤간표준궤
전력 시스템15 kV 16.7 Hz
속도기술적 최대 속도: 250km/h
최대 허용 속도: 230km/h
운영 속도 (여객): 200km/h (일반), 최대 230km/h (지연 시)
최소 속도 (화물): 100km/h
관련 명칭
이탈리아어Galleria di base del Monte Ceneri
관련 용어카모리노 결절점 (Nodo di Camorino, 이탈리아어)

2. 역사

체네리 베이스 터널은 스위스를 종단하는 해발 고도가 낮은 철도 노선을 건설하여 도로에서 철도로의 수송 전환(모달 시프트)을 이루기 위한 알프스 횡단 철도 계획의 일환이다. 이 계획은 1992년 12월 16일 스위스 의회에서 승인되었으며, 1998년 11월 29일 주민 투표에서 지지를 받았다.[37] 2007년에 개통된 뢰치베르크 베이스 터널 및 2016년에 개통된 고트하르트 베이스 터널과 연계된 계획이다.

2001년 7월 스위스 연방 위원회는 체네리 베이스 터널 건설을 승인하여 세부 계획 활동을 진행할 수 있게 하였다. 2003년에는 터널 경로에 대한 의회의 추가 승인이 있었고, 2005년에 건설을 위한 첫 번째 자금이 집행되었다.[37]

본격적인 터널 건설에 앞서, 본선 터널 높이에서의 암석 조성에 관한 지질 정보를 얻기 위해 1999년부터 2003년까지 시기리노 탐사 갱도가 굴착되었다. 탐사 결과, 터널 보링 머신을 사용한 굴착은 일부 구간에 한정하고, 대부분의 구간에서는 전통적인 발파 공법을 사용하기로 결정되었다.[37]

2006년 3월, 초기 공사가 시작되었으며, 같은 해 6월 2일 공식 착공식이 거행되었다.[37] 2007년 4월, 알프트란짓 고트하르트 AG는 루가노에 기반을 둔 CMC JV(Consorzio Monte Ceneri) 등 여러 회사와 8500만스위스 프랑 (9152만달러) 규모의 초기 지하 구간 건설 계약을 체결했다.[37] 2009년 6월에는 Consorzio Condotte Cossi 컨소시엄과 터널 건설 주요 계약(약 16억달러)을 체결했다.[44] 체네리 베이스 터널의 예상 총비용은 25.8억달러이다.[37]

당초 2019년 12월 개통을 예정했으나, 2015년에 발생한 터널 시스템 입찰 관련 분쟁으로 인해 개통이 지연되었다. 2014년 9월 분쟁이 해결되면서, 2020년 9월 4일에 개통식이 거행되었고, 같은 날 최초의 화물 열차가 터널을 통과했다. 실제 철도 운행은 시간표 개정 후 2020년 12월부터 시작되었다.

2. 1. 배경

체네리 베이스 터널은 몬테 체네리 축을 통과하는 가장 낮은 경로이며, 마가디노 평원에 위치한 카모리노와 루가노 근처의 베치아를 연결한다. 이 터널은 역사적인 몬테 체네리 철도 터널을 통과하는 기존의 고지대 철도를 우회할 수 있게 해준다.[1] 이 터널은 알프스를 횡단하는 새로운 철도 연결 (NRLA) 프로그램의 일환으로, 스위스 연방 철도의 전액 출자 자회사인 알프트란짓 고트하르트 AG (ATG)가 개발하였다. 2020년 12월에 운영이 시작되면서, 체네리 베이스 터널은 더 긴 고트하르트 베이스 터널과 함께 작동하여 이전의 기존 노선보다 화물 및 여객 열차에 더 평평한 경로를 제공함으로써 스위스 북부 도시인 취리히와 이탈리아 북부 도시인 밀라노 간의 이동 시간을 크게 단축시켰다.[7][8]

이 터널은 스위스를 종단하는 해발고도가 낮은 철도 노선을 형성하여 도로에서 철도로의 수송 전환(모달 시프트)을 목표로 하는 알프스 횡단 철도 계획의 일환으로 건설되었다. 1992년 12월 16일 스위스 의회에서 승인되었으며, 1998년 11월 29일 주민 투표에서 지지를 받아 착공했다. 뢰치베르크 베이스 터널 (2007년 개통) 및 고트하르트 베이스 터널 (2016년 개통)과 연계된 계획이다.

본선 터널 높이의 암석 조성에 관한 지질 정보를 얻기 위해, 시게리노의 탐사 갱도는 1999년부터 2003년까지 굴착되었다. 탐사 갱도에서 얻은 정보를 바탕으로, 터널 보링 머신을 사용한 굴착은 일부에 국한하고, 대부분의 구간에서는 고전적인 발파 공법이 선택되었다. 초기 공사는 2006년 3월에 시작되었다. 공식 착공식은 2006년 6월 2일에 거행되었다.

당초 2019년 12월 개통을 예정했으나, 2015년에 발생한 터널에 도입될 시스템 입찰을 둘러싼 분쟁으로 인해 지연이 발생했다. 2020년 9월 4일에 개통식이 거행되었으며, 같은 날 11시 30분, 최초의 화물 열차가 터널을 통과했다. 다만 실제 철도 운행 시간표가 개정되어 열차 운행이 시작된 것은 12월부터이다.

2. 2. 건설

체네리 베이스 터널은 몬테 체네리 축을 통과하는 가장 낮은 경로이며, 마가디노 평원에 위치한 카모리노와 루가노 근처의 베치아를 연결한다. 이 터널은 역사적인 몬테 체네리 철도 터널을 통과하는 기존의 고지대 철도를 우회할 수 있게 해준다.[1] 스위스 연방 철도(SBB)의 전액 출자 자회사인 알프트란짓 고트하르트 AG(ATG)가 개발 중인 NRLA(알프스를 횡단하는 새로운 철도 연결) 프로그램의 한 요소이다. 2020년 12월에 운영이 시작되면서, 체네리 베이스 터널은 더 긴 고트하르트 베이스 터널과 함께 작동하여 이전의 기존 노선보다 화물 및 여객 열차에 더 평평한 경로를 제공함으로써 스위스 북부 도시인 취리히와 이탈리아 북부 도시인 밀라노 간의 이동 시간을 크게 단축시켰다.[7][8]

체네리 베이스 터널은 두 개의 평행한 굴착로를 가지고 있으며, 각 굴착로에는 단선 철로가 있고 40m 간격으로 떨어져 있으며, 325m 간격으로 교차 통로로 연결되어 있다.[1] 카모리노와 베치아 마을 사이에 뻗어 있으며, 총 길이는 39.78km이다. 동쪽 굴착로는 길이가 15.45km이고, 서쪽 굴착로는 15.28km이다. Sigirino에는 환기 및 물류 활동을 제어하는 운영 센터가 건설되었다.[1] 운영상 체네리 베이스 터널은 매일 양방향으로 300대 이상의 열차가 이용할 것으로 예상된다. 이 터널은 ETCS 레벨 2 신호를 갖추게 될 것이며, 이를 통해 열차는 최대 250km/h의 속도로 터널을 통과할 수 있다.[9] 기술적인 최대 속도는 250km/h이지만, 생태적 및 경제적인 이유로 최대 허용 속도는 230km/h로 감소했으며, 여객 열차의 운행 속도는 화물 교통을 수용하기 위해 200km/h로 제한되며, 지연 시 최대 230km/h까지 가속할 수 있다.[3]

체네리 베이스 터널의 비상 상황 처리를 위해 스위스 연방 철도는 전용 구조 열차를 확보했다. 이 열차에는 특수 소방 장비 및 독립적인 공기 공급과 같은 기타 유용한 시설이 갖춰져 있다.[10]

체네리 베이스 터널은 2001년 7월 스위스 연방 위원회에서 승인되어 상세 계획 활동을 진행할 수 있게 되었다.[1] 2003년에는 터널의 선택된 경로에 대한 추가 의회 승인을 받았고, 2005년에는 건설을 위한 첫 번째 자금이 방출되었다.[11] 2007년 4월, AlpTransit Gotthard AG는 터널의 첫 번째 지하 구조물 건설을 위해 Consorzio Monte Ceneri (CMC) JV에 8500만스위스 프랑 (9152만달러) 계약을 체결했다. CMC는 CSC, 루가노, Frutiger, , Rothpletz, Lienhard & Cie, 및 아라우의 컨소시엄이다.[1] 2009년 6월, AlpTransit Gotthard AG 이사회는 터널 건설의 주요 계약을 ''Consorzio Condotte Cossi'' 컨소시엄에 수여했다고 발표했다. 당시 터널은 2020년 12월까지 운영될 것으로 예상되었다.[12] 이 계약의 가치는 9.87억스위스 프랑 (16억달러)이었다. 체네리 베이스 터널의 추정 총 비용은 24억스위스 프랑 (25.8억달러)이다.[1]

서쪽 터널의 최종 작업.


2006년 6월, 터널 건설 공사가 공식적으로 시작되었다.[1] 2008년 11월에는 2.4km 길이의 진입로 터널 굴착이 완료되었으며, 이 과정에서 160000m3의 경암이 굴착되었다. 터널 보링 머신(TBM)은 로빈스 컴퍼니(Robbins Company)에서 제공했으며, 483mm 커터를 장착하여 10개월 동안 하루 18.5m의 속도로 진입로 터널을 굴착하는 데 사용되었다.[13][1] 2010년 봄에는 체네리 베이스 터널 자체의 굴착 작업이 시작되었다. 2010년 3월에는 폭약을 사용한 쌍굴의 주 갱도 발파가 시작되었다고 발표되었다.[14] 그해 말까지 터널 굴착 속도가 최대 속도에 도달한 것으로 보고되었다. 기존의 드릴링 및 발파 기술을 조합하여 두 개의 주 터널과 접근 터널을 포함하여 약 37.49km의 터널을 굴착했으며, 나머지는 TBM을 사용하여 굴착했다.[1]

2015년 3월 17일, 시지리노와 베지아 사이의 서쪽 터널에서 관통이 이루어졌다.[15][16] 2015년 3월 30일, 시지리노와 베지아 사이의 동쪽 터널에서 관통이 이루어졌다. 2016년 1월 21일, 시지리노와 비가나 사이의 서쪽 갱도에서 관통이 완료되었으며, 시지리노와 비가나 사이의 동쪽 갱도에서는 2016년 1월 26일에 관통이 이루어졌다.[1] 같은 날, 굴착 과정이 완료되었으며, 철도 기반 시설 설치가 다음 주요 단계가 될 것이라고 발표되었다.[1] 2017년 2월에는 터널이 구조적으로 완공되었음을 기념하는 행사에서 마지막 콘크리트 블록이 설치되었다.[17]

2013년 8월, 만치니 & 마르티가 이끄는 몬스 체네리스 컨소시엄은 터널의 철도 궤도 및 물류를 제공하는 계약을 9600만스위스 프랑 (1.0336억달러)에 체결했다.[1] 같은 달, 케이블스(Cablex)가 이끄는 CPC 컨소시엄은 철도 시스템 및 전체 터널 코디네이션 서비스를 제공하는 계약을 1.29억스위스 프랑 (1.3888999999999998억달러)에 체결했다. 폴레지오에 있는 제어 센터에서 제어될 터널 제어 시스템의 계획, 공급, 설치 및 시운전은 터널 제어 시스템에 계약을 맡겼다.[1] 이러한 계약 체결은 논란이 없지 않았다. 그 후 스위스 연방 대법원에서 계약 체결 과정과 관련하여 두 건의 항소가 유지되었다. 한때 체네리 베이스 터널의 완공이 법적 분쟁으로 인해 지연될 가능성이 있어 보였다.[18][19] 그러나 2014년 9월에 분쟁이 해결되어 계약 체결이 차단 해제되었고 작업이 진행될 수 있었다.[20]

2017년에는 궤도, 전력 공급 케이블, 통신라디오 시스템, 자동화 시스템, 전차선, 다양한 안전 및 제어 시스템 설치가 시작되었다.[1] 2017년 8월에는 무도상 궤도의 첫 번째 구간이 동쪽 갱도의 북쪽 끝에 설치되었다.[21] 2018년 5월 30일, 마지막 철도 침목이 놓여 열차가 이제 터널 전체를 이동할 수 있게 되었다.[22]

터널은 2020년 9월 4일에 공식적으로 개통되었다.[23][24][25][26][27] 2020년 10월의 구조 테스트를 포함한 최종 테스트가 완료되었으며, 2020년 12월에 정기적인 운영이 시작되었다.[28][29][30][6] 건설에는 25억스위스 프랑가 소요되었다.[31]

건설 월별 진행 상황
연도총 굴착량
kmmi%[32]
20101월 1일7.6km18.9
2월 1일7.637km19.0
3월 1일7.673km19.1
4월 1일7.731km19.4
5월 1일7.88km19.8
6월 1일8.101km20.4
7월 1일8.344km21.0
8월 1일8.816km22.2
9월 1일9.102km22.9
10월 1일9.466km23.8
11월 1일9.962km25.0
12월 1일10.46km26.3
20111월 1일10.82km27.2
2월 1일11.36km28.6
3월 1일11.89km29.9
4월 1일12.345km31.0
5월 1일12.66km31.8
6월 1일13.14km33.0
7월 1일13.58km34.2
8월 1일13.96km35.1
9월 1일14.24km35.8
10월 1일14.78km37.2
11월 1일15.55km39.1
12월 1일16.27km40.9
20121월 1일16.8km42.4
2월 1일17.39km43.7
3월 1일17.9km45.2
4월 1일18.6km46.9
5월 1일19.2km48.3
6월 1일20km50.3
7월 1일20.6km51.8
8월 1일21.1km53.1
9월 1일21.3km53.7
10월 1일21.8km54.8
11월 1일22.3km56.0
12월 1일22.8km57.3
20131월 1일23km57.9
2월 1일23.5km59.0
3월 1일24km60.5
4월 1일24.6km61.8
5월 1일25.16km63.2
6월 1일25.67km64.5
7월 1일26.12km65.6
8월 1일26.4km66.5
9월 1일26.8km67.4
10월 1일27.3km68.6
11월 1일27.85km70.0
12월 1일28.5km71.7
20141월 1일28.5km71.7
2월 1일29.4km73.9
3월 1일29.7km74.8
4월 1일30.23km76.0
5월 1일30.62km76.9
6월 1일31.28km78.6
7월 1일31.93km80.2
8월 1일32.59km81.9
9월 1일32.83km82.5
10월 1일33.49km84.1
11월 1일33.98km85.4
12월 1일34.4km86.4
20151월 1일34.75km87.3
2월 1일35.35km88.8
3월 1일35.91km90.2
4월 1일36.33km91.3
5월 1일36.81km92.5
6월 1일37.35km93.8
7월 1일37.68km94.7
8월 1일38.09km95.7
9월 1일38.28km96.2
10월 1일38.66km97.2
11월 1일38.97km97.9
12월 1일39.43km99.1
20161월 1일39.67km99.7
2월 1일39.78km100
참고:



월별 진행 상황 업데이트 그래픽은 온라인에서 확인할 수 있었다.[33]

이 터널은 스위스를 종단하는 해발고도가 낮은 철도 노선을 형성하여 도로에서 철도로의 수송 전환(모달 시프트)을 목표로 하는 알프스 횡단 철도 계획의 일환으로 건설되었다. 1992년 12월 16일 스위스 의회에서 승인되었으며, 1998년 11월 29일 주민 투표에서 지지를 받아 착공했다. 2007년에 개통된 뢰치베르크 베이스 터널 및 2016년에 개통된 고트하르트 베이스 터널과 연계된 계획이다.

본선 터널의 높이에서의 암석 조성에 관한 지질 정보를 얻기 위해, 시기리노의 탐사 갱도는 1999년부터 2003년까지 이미 굴착되었다. 탐사 갱도에서 얻은 정보를 바탕으로, 터널 보링 머신을 사용한 굴착은 일부에 국한하고, 대부분의 구간에서는 고전적인 발파 공법이 선택되었다. 초기 공사는 2006년 3월에 시작되었다. 공식 착공식은 2006년 6월 2일에 거행되었다.

당초 2019년 12월 개통을 예정했으나, 2015년에 발생한 터널에 도입될 시스템 입찰을 둘러싼 분쟁으로 인해 지연이 발생했다. 2020년 9월 4일에 개통식이 거행되었으며, 같은 날 11시 30분, 최초의 화물 열차가 터널을 통과했다. 다만 실제 철도 운행 시간표가 개정되어 열차 운행이 시작된 것은 12월부터이다.

2. 3. 건설 월별 진행 상황

건설 월별 진행 상황
연도총 굴착량
kmmi%[32]
20101월 1일18.9
2월 1일19.0
3월 1일19.1
4월 1일19.4
5월 1일19.8
6월 1일20.4
7월 1일21.0
8월 1일22.2
9월 1일22.9
10월 1일23.8
11월 1일25.0
12월 1일26.3
20111월 1일27.2
2월 1일28.6
3월 1일29.9
4월 1일31.0
5월 1일31.8
6월 1일33.0
7월 1일34.2
8월 1일35.1
9월 1일35.8
10월 1일37.2
11월 1일39.1
12월 1일40.9
20121월 1일42.4
2월 1일43.7
3월 1일45.2
4월 1일46.9
5월 1일48.3
6월 1일50.3
7월 1일51.8
8월 1일53.1
9월 1일53.7
10월 1일54.8
11월 1일56.0
12월 1일57.3
20131월 1일57.9
2월 1일59.0
3월 1일60.5
4월 1일61.8
5월 1일63.2
6월 1일64.5
7월 1일65.6
8월 1일66.5
9월 1일67.4
10월 1일68.6
11월 1일70.0
12월 1일71.7
20141월 1일71.7
2월 1일73.9
3월 1일74.8
4월 1일76.0
5월 1일76.9
6월 1일78.6
7월 1일80.2
8월 1일81.9
9월 1일82.5
10월 1일84.1
11월 1일85.4
12월 1일86.4
20151월 1일87.3
2월 1일88.8
3월 1일90.2
4월 1일91.3
5월 1일92.5
6월 1일93.8
7월 1일94.7
8월 1일95.7
9월 1일96.2
10월 1일97.2
11월 1일97.9
12월 1일99.1
20161월 1일99.7
2월 1일100
참고:



체네리 베이스 터널의 건설 월별 진행 상황은 위 표와 같다.[32] 월별 진행 상황 업데이트 그래픽은 온라인에서 확인할 수 있었다.[33]

2006년 6월, 터널 건설 공사가 공식적으로 시작되었다.[1] 2008년 11월에는 진입로 터널 굴착이 완료되었으며, 이 과정에서 상당량의 경암이 굴착되었다.[1] 2010년 봄에는 체네리 베이스 터널 자체의 굴착 작업이 시작되었다.[14] 굴착에는 기존의 드릴링 및 발파 기술과 터널 보링 머신(TBM)을 함께 사용했다.[1]

2015년 3월 17일, 시지리노와 베지아 사이의 서쪽 터널에서 관통이 이루어졌고,[15][16] 3월 30일에는 동쪽 터널에서도 관통이 이루어졌다. 2016년 1월 21일에는 시지리노와 비가나 사이의 서쪽 갱도, 1월 26일에는 동쪽 갱도에서 각각 관통이 완료되며 굴착 과정이 마무리되었다.[1]

2017년 2월, 마지막 콘크리트 블록 설치를 통해 터널 구조가 완공되었고,[17] 2018년 5월 30일에는 마지막 철도 침목이 놓이면서 터널 전 구간에서 열차 운행이 가능하게 되었다.[22]

3. 구조

체네리 베이스 터널은 체네리 축을 통과하는 경로 중 가장 낮은 곳에 위치하며, 마가디노 플랫의 카모리노와 루가노 근처의 베치아를 연결한다. 이 터널은 교통량이 많은 기존의 몬테 체네리 터널을 우회하는 역할을 한다.[37] 스위스 연방 철도의 자회사인 알프트란짓 고트하르트 AG (ATG)가 추진하는 NRLA(New Rail Link through the Alps) 프로젝트의 일환이다.[40][41]

체네리 베이스 터널은 단일 트랙 한 쌍의 평행 터널로 구성되며, 각 터널은 서로 40m 떨어져 있고 325m 간격으로 교차 통로로 연결되어 있다. 카모리노와 베치아 마을 사이에 걸쳐 있으며 총 길이는 39.78km이다. 동쪽 터널의 길이는 15.45km이고, 서쪽 터널의 길이는 15.28km이다. 시기리노에는 환기 및 물류 활동을 제어하는 운영 센터가 건설되었다. 운영상 체네리 베이스 터널은 양방향으로 매일 300대 이상의 열차가 사용할 것으로 예상된다. ETCS 레벨2 신호가 설치되어 열차가 최대 시속 250km로 통과할 수 있다.[42] 스위스 연방 철도는 체네리 베이스 터널의 비상 상황에 대비하여 특수 소방 장비와 독립적인 공기 공급 장치를 갖춘 전용 구조 열차를 확보했다.[43]

터널은 단선 터널 2개로 구성되어 있으며, 동쪽 터널이 총 길이 15,452m, 서쪽 터널이 총 길이 15,289m이다. 두 터널은 40m 떨어져 있으며, 325m 간격으로 연락 통로로 연결되어 있다. 터널의 신호 설비는 ETCS 레벨 2가 도입되었다[34] . 하루에 170개의 화물 열차와 180개의 여객 열차를 운행할 수 있는 능력을 갖추고 있다[34] .

4. 운영 및 안전

체네리 베이스 터널은 양방향으로 매일 300대 이상의 열차가 사용할 것으로 예상된다. ETCS 레벨 2 신호가 제공되어 열차가 최대 시속 250km의 속도로 터널을 통과할 수 있다.[42] 실제 운행 속도는 생태적 및 경제적 이유로 여객 열차는 200km/h로 제한되며, 지연 시 최대 230km/h까지 가속할 수 있다.[3]

스위스 연방 철도는 체네리 베이스 터널의 비상 상황을 처리하기 위해 전용 구조 열차를 확보했다. 이 열차는 특수 소방 장비와 독립적인 공기 공급 장치와 같은 기타 유용한 시설을 갖추고 있다.[43][10]

5. 효과

체네리 베이스 터널은 몬테 체네리 축을 통과하는 가장 낮은 경로로, 마가디노 평원의 카모리노와 루가노 근처의 베치아를 연결한다. 이 터널은 기존의 몬테 체네리 철도 터널을 통과하는 고지대 철도를 우회하여, 화물 및 여객 열차에 더 평탄한 경로를 제공한다. 이는 스위스 연방 철도의 자회사인 알프트란짓 고트하르트 AG (ATG)가 개발 중인 NRLA(알프스를 횡단하는 새로운 철도 연결) 프로그램의 일환이다.[1]

2020년 12월 운영이 시작되면서, 체네리 베이스 터널은 고트하르트 베이스 터널과 함께 스위스 북부 취리히와 이탈리아 북부 밀라노 간의 이동 시간을 크게 단축했다.[7][8] 구체적으로, 취리히에서 루가노까지의 소요 시간은 20분 단축되어 취리히-밀라노 간 이동 시간은 3시간 17분이 될 것이다.[34] 이탈리아 국내의 추가 개선 공사가 완료되면 약 3시간으로 단축될 전망이다.[34] 또한, 벨린초나와 루가노 사이는 27분에서 19분으로, 루가노와 로카르노 사이는 50분에서 29분으로 단축될 것이다.[34]

화물 수송 측면에서, 이 평탄한 노선은 화물 열차의 전체 길이를 500미터에서 740미터로 늘릴 수 있게 한다. 또한, 피기백 수송을 위해 높이 4미터의 화차를 통과시킬 수 있도록 유럽에서 경로 정비가 진행 중이며, 체네리 베이스 터널과 전후 노선은 이에 대응한 정비가 완료되었다. 그러나 이탈리아 측의 노선 제약과 독일 측의 공사 지연으로 인해, 체네리 베이스 터널 개통 시점에서는 전체 길이 740미터의 화물 열차 운행이 어려울 수 있다.[34]
